在進行法醫DNA鑒定實驗室的裝修施工時,要注重細節,確保每一個環節都符合相關的標準和要求。只有在精心設計和施工的基礎上,才能保證實驗室的運行順暢,為科學研究提供良好的環境。

一、實驗室施工驗收標準


GB 4962-2008氫氣使用安全技術規程

GB 16297-1996大氣污染物綜合排放標準

GB 18599-2001般工業固體廢物貯存、處置場污染控制標準

GB 50015-2003建筑給水排水設計規范

GB 50016-2014建筑設計防火規范

GB 50019-2003采暖通風和空氣調節設計規范

GB 50030-2013氧氣站設計規范

GB 50116-2013火災自動報警系統設計規范

GB 50348-2004安全防范工程技術規范

GB 50189-2005公共建筑節能設計標準

GB 50057-2010建筑防雷設計規范

GB 50346-2011生物安全實驗室建筑技術規范

GB 19489-2008實驗室生物安全通用要求

GB 14925-2010實驗動物環境及設施

GB 4792-1984放射衛生防護基本標準

G8 8978-1996污水綜合排放標準

GB16895.6--2000建筑物電氣裝置第5部分

GB16895.29-2008建筑物電氣裝置第7-713部分:特殊裝置或場所的要求

GB 50881-2013疾病預防控制中心建筑技術規范(附條文說明)

JGJ 91-1993科學實驗室建筑設計規范

JBJ/T 33-1999機械工廠中央實驗室設計規范

GBJ 133-1990民用建筑照明設計標準

JB/T 6412-1999排風柜

JG/T 222-2007實驗室變風量排風柜

ISO/IEC17025 標準認證與認可

法醫DNA鑒定實驗室

二、裝修材料施工要求


1.凈化板墻面施工

在進行潔凈板墻面施工時,精細操作是至關重要的。從材料準備到安裝,從檢查到維護,每一個步驟都需要精準執行。以下是一個完整的施工流程:

1.1. 材料準備

選擇合適的潔凈板材料,如彩鋼板、鋁合金板等。

準備所需的輔助材料,如密封膠、自攻螺絲、U型槽、連接件等。

1.2. 基礎工作

進行現場勘查,了解環境情況,記錄尺寸,并規劃施工路線。

在施工前清理現場,確保施工區域干凈整潔。

1.3. 制定方案

確定墻體結構,根據需要選擇單層或雙層潔凈板。

預先規劃電線電路,并預留電線管道位置。

進行防火、防水處理,對潔凈板的接縫和邊緣進行必要處理。

1.4. 安裝工作

安裝固定結構,確保U型槽等固定結構水平和垂直。

測量并裁剪潔凈板到合適尺寸。

使用自攻螺絲等固定材料安裝潔凈板,確保板材之間緊密連接。

1.5. 細節處理

對接縫處進行密封處理,確保氣密性使用密封膠。

考慮到潔凈板墻面整體美觀,對螺絲等連接件進行隱藏或裝飾處理。

1.6. 檢查與驗收

確保潔凈板安裝穩固,無松動現象。

檢查潔凈板表面平整度,確保無凹凸不平。

對潔凈板墻面進行氣密性檢測,以確保達到設計要求。

1.7. 維護與清潔

定期巡檢潔凈板墻體的穩固性和氣密性。

使用合適的清潔劑和工具,定期清潔潔凈板表面。

精心執行這些步驟不僅能確保潔凈室的質量和性能,還能提高建筑的美觀性和使用壽命。潔凈板墻面施工需要細致入微的操作,但這將為您帶來令人滿意的結果。

凈化板墻面

2.一體式凈化門、窗安裝

2.1、準備材料

凈化門的安裝需要準備好以下工具和材料:

2.1.1.手電鉆、扳手、電鋸等基礎工具;

2.1.2.鋁合金門框、門扇、玻璃、密封膠條等材料。

2.2、測量尺寸

凈化門的大小需要測量準確,測量時應從門洞口的上、下、左、右四個方向各測量一次,然后將四個尺寸取平均數并預留5mm左右的誤差。

2.3、安裝門框

2.3.1.先將門框的中央固定在門洞的正中央并用膨脹螺絲固定;

2.3.2.在門洞的四周用空心墻固定劑填充,并壓實;

2.3.3.待固定劑干燥后,再用螺絲鉆將門框的四周固定。

2.4、安裝門扇

2.4.1.將門扇插入門框中,根據門扇的開關方向和實際需要調整門扇的位置;

2.4.2.用螺絲鉆將門扇固定在門框上;

2.4.3.安裝門扇的玻璃、密封膠條等配件。

2.5、調試檢查

2.5.1.在安裝好的凈化門上進行開門、關門測試,檢查門扇的開閉是否靈活

2.5.2.檢查玻璃是否牢固、密封膠條是否貼合;

2.5.3.再次檢查門洞尺寸是否合適。

6、注意事項:

2.6.1.在進行凈化門安裝之前,需要先確定門洞是否符合要求,否則容易導致門洞和門不匹配;

2.6.2.安裝凈化門時需要采取防護措施,防止門框受到損壞或者擠壓變形;

2.6.3.需要選擇優質的門扇和配套配件,并按照使用說明正確使用;

2.6.4.在選擇安裝凈化門的地方需要保持干燥,避免潮濕和晝夜溫差過大的環境;

2.6.5.如果不確定自己的技術水平是否符合安裝要求,建議請專業人員來進行安裝。



通過上述介紹,相信大家已經了解了凈化門的安裝方法和注意事項。在進行凈化門安裝時需要根據具體情況進行調


3.pvc地板膠施工

地坪檢測

1、使用溫度濕度計檢測溫濕度,室內溫度以及地表溫度以15℃為宜,不應在5℃以下及30℃以上施工。宜于施工的相對空氣濕度應界于20%-75%之間。

2、使用含水率測試儀檢測基層的含水率,基層的含水率應小于3%。

3、基層的強度不應低于混凝土強度C-20的要求,否則應采用適合的自流平來加強強度。

4、用硬度測試儀檢測結果應是基層的表面硬度不低于1.2兆帕

5、對于PVC地板材料的施工,基層的不平整度應在2米直尺范圍內高低落差小于2毫米,否則應采用適合的自流平進行找平。

地坪預處理

1、采用1000瓦以上的地坪打磨機配適當的磨片對地坪進行整體打磨,除去油漆,膠水等殘留物,凸起和疏松的地塊,有空鼓的地塊也必須去除。

2、用不小于2000瓦的工業吸塵器對地坪進行吸塵清潔。

3、對于地坪上的裂縫,可采用不銹鋼加強筋以及聚氨脂防水型粘合劑表面鋪石英砂進行修補。

自流平施工—打底

1、吸收性的基層如混凝土、水泥砂漿找平層應先使用多用途界面處理劑按1:1比例兌水稀釋后進行封閉打底。

2、非吸收性的基層如瓷磚、水磨石,建議使用密實型界面處理劑進行打底。

3、如基層含水率過高(>3%)又需馬上施工,可以使用環氧界面處理劑進行打底處理,但前提是基層含水率不應大于8%

4、界面處理劑施工應均勻,無明顯積液。待界面處理劑表面風干后,即可進行下一步自流平施工。

自流平施工—攪拌

1、將一包自流平按照規定的水灰比倒入盛有清水的攪拌桶中,邊傾倒邊攪拌。

2、為確保自流平攪拌均勻,須使用大功率、低轉速的電鉆配專用攪拌器進行攪拌。

3、攪拌至無結塊的均勻漿液,將其靜置熟化約3分鐘,再短暫攪拌一次。

4、加水量應嚴格按照水灰比(請參照相應自流平說明書)。水量過少會影響流動性。過多則會降低固化后的強度。

自流平施工—鋪設

1、將攪拌好的自流平漿料傾倒在施工的地坪上,它將自行流動并找平地面,如果設計厚度≤毫米,則需借助專用的齒刮板稍加批刮。

2、隨后應讓施工人員穿上專用的釘鞋,進入施工地面,用專用的自流平放氣滾筒在自流平表面輕輕滾動,將攪拌中混入的空氣放出,避免氣泡麻面及接口高差。

3、施工完畢后請立即封閉現場,5小時內禁止行走,10小時內避免重物撞擊,24小時后可進行PVC地板的鋪設。

4、冬季施工,地板的鋪設應在自流平施工48小時后進行。

5、如需對自流平進行精磨拋光,宜在自流平施工12小時后進行。

地板的鋪裝—預鋪及裁割

1、無論是卷材還是塊材,都應于現場放置24小時以上,使材料記憶性還原,溫度與施工現場一致。

2、使用專用的修邊器對卷材的毛邊進行切割清理。

3、塊材鋪設時,兩塊材料之間應緊貼并沒有接縫。

4、卷材鋪設時,兩塊材料的搭接處應采用重疊切割,一般是要求重疊3厘米。注意保持一刀割斷。

地板的鋪裝—粘貼

1、選擇適合PVC地板的相應膠水及刮膠板。

2、卷材鋪貼時,將卷材的一端卷折起來。先清掃地坪和卷材背面,然后刮膠于地坪之上。

3、塊材鋪貼時,請將塊材從中間向兩邊翻起,同樣將地面及地板背面清潔后上膠粘貼。

4、不同的貼合劑在施工中要求會有所不同,具體請參照相應產品說明書進行施工。

地板的鋪裝—排氣、滾壓

1、地板粘貼后,先用軟木塊推壓地板表面進行平整并擠出空氣。

2、隨后用50或75公斤的鋼壓輥均勻滾壓地板并及時修整拼接處翹邊的情況。

3、地板表面多余的膠水應及時擦去。

4、24小時后,再進行開槽和焊縫。

地板的鋪裝—開縫

1、開槽必須在膠水完全固化后進行。使用專用的開槽器沿接縫處進行開槽,為使焊接牢固,開縫不應透底,建議開槽深度為地板厚度的2/3

2、在開縫器無法開刀的末端部位,請使用手動開縫器以同樣的深度和寬度開縫。

3、焊縫之前,須清除槽內殘留的灰塵和碎料。

地板的鋪裝—焊縫

1、可選用手工焊槍或自動焊接設備進行焊縫。

2、焊槍的溫度應設置于約350度左右。

3、以適當的焊接速度(保證焊條熔化),勻速地將焊條擠壓入開好的槽中。

4、在焊條半冷卻時,用焊條修平器或月型割刀將焊條高于地板平面的部分大體割去。



5、當焊條完全冷卻后,在使用焊條修平器或月型割刀把焊條余下的凸起部分割去。

實驗室地面施工



三、實驗臺安裝


1. 邊臺安裝

在公安DNA實驗室的家具安裝中,邊臺的布局至關重要。邊臺的設置應考慮到實驗室人員的工作習慣和工作流程,確保操作便捷高效。邊臺的安裝高度需符合人體工程學,避免操作時不必要的疲勞。此外,邊臺的穩固性也是關鍵,可以考慮選擇耐用的材料,如不銹鋼,以確保長期使用不會出現安全隱患。



2. 中央臺安裝

中央臺在實驗室中扮演著重要的角色,通常用于放置共用設備或大型儀器。在安裝中央臺時,要考慮到通風和操作空間的需求,確保設備安全運行。同時,中央臺的高度和布局也需要與其他家具協調一致,形成一個整體合理的工作環境。



3. 吊柜安裝

吊柜在實驗室中可以用于存放常用試劑或器材,起到便捷存取的作用。在安裝吊柜時,需考慮其承重能力和固定方式,以確保安全可靠。合理的吊柜布局可以提高實驗室工作效率,減少不必要的走動,使實驗室空間得到更好的利用。



4. 水池柜安裝

水池柜在實驗室中是必不可少的設備,用于處理實驗過程中產生的廢液。水池柜的安裝位置應合理選擇,便于排放廢液和清潔維護。安裝水池柜時,要確保連接管路的暢通和密封性,以防止漏水現象的發生,保障實驗室環境的整潔和安全。



5. 實驗臺插座安裝

實驗臺插座的設置直接關系到實驗設備的供電和使用便捷性。在安裝實驗臺插座時,需考慮到不同設備的用電需求,合理規劃插座的數量和位置。插座的安裝高度也需符合操作習慣,方便實驗人員使用,避免出現拔插困難或安全隱患。



通過以上家具安裝的合理布局和設計,公安DNA實驗室可以提升工作效率,改善實驗環境,為科研工作提供更好的支持和保障。在實驗室家具安裝中,細節決定成敗,只有在合理規劃和精心安裝的基礎上,才能為實驗人員提供一個安全、舒適和高效的工作環境。

實驗臺安裝



四、空調通風管道安裝


空調送風管道安裝

第一,在風管穿墻時,要在墻體上預留孔洞,洞口尺寸大小及位置要與設計相符;不可在處理室內敷時設電線與輸送易燃易爆氣體等類型的管道;不可在墻體或是樓板內部安裝可拆卸調節機構與接口。

第二,在安裝風管與部件前,要將安裝部位的內外部區域清理干凈,在安裝完畢后,要根據其壓力等級予以檢查,保證其漏風量符合標準。

第三,安裝風管時,要合理調整并固定其支吊架,保證其位置準確,受力均勻。吊架的伸縮量要確保與工程要求相符,禁止在風口或檢查門等處安裝支吊架,吊桿與法蘭不可直連固定。第四,法蘭墊片厚度為3-5mm,并與法蘭相平齊,不可凹入管內。要保證柔性短管松緊適當,避免扭曲。

空調冷凍水安裝

第一,在安裝DN15-DN40管徑的管子時要采取螺紋連接方式,并且需定期檢修的相關設備也要使用此種方式連接,以便于拆卸與安裝,且螺紋規格要與規范相符。

第二,在進行管螺紋加工時,為保證質量達標,螺紋要端正,表面光滑無毛刺,并且不存在斷絲缺口問題;與此同時要做到螺紋松緊合理,進而確保螺紋接口嚴密,對于填充材料而言,可以使用聚乙烯材質的膠帶或麻絲和白厚漆相混合使用。

第三,在鋼管焊接時,要保證焊縫不存在縱橫裂紋、雜物或氣孔,管內外的表面沒有殘渣、凹坑以及焊瘤。管道系統安裝完畢,外觀檢查合格后,按設計或施工規范要求進行水壓試驗,一般情況下其水壓試驗的壓力是工程壓力1.25-1.5倍。管道穿越墻體或樓板處應設鋼制套管,管道接口不宜設在套管內,管道與套管之間的縫隙應采用不燃材料進行封堵。

第四,管道支架依照結構形式共分為三種,分別為托架、吊架、管卡,其中托架與吊架管道一般在施工現場進行制造,而管卡需采購配套成品。通常情況下,主干管道距墻體與柱體的凈距離要大于60mm,較長的支管要距離墻體30mm。值得注意的是,在施工后要將所有預留管道的孔洞填堵好。

排風風機過濾箱選型(風量,壓頭)

1、新風柜結構緊湊靈活,選材合理,確保機體運行穩定,噪音低,風量風壓較大,使用壽命長。

2、可根據所需風量的風壓不同,在電機功率適用范圍內調整風機轉速,達到所需效果。

3、可根據不同的通風管道布局,訂做不同的進出風口方向的風柜,性能可靠。

4、可直接用作空調末端(但在潔凈度要求高時要設置高效過濾器)增加潔凈室內的壓力,亦可用作空氣調節的前端處理設備。

5、設備配套過濾網:粗效過濾網,中效過濾網,末端高效過濾器,活性炭顆粒過濾網。

6、只要在某一邊開啟一個檢修門便可,維護簡單方便。

7、保養清潔,簡單方便。卓越品質的內藏式過濾網,檢修口設置在側面,拆卸簡單,便于定期清洗和更換,平時只需要清掃凈化箱過濾網即可。

8、專業生產,量身訂制。可根據客戶需求訂制不同風量規格產品。

送風排風系統聯動控制

實驗室工程中,送風排風系統的聯動控制是至關重要的一環。讓我們以一種通俗易懂的方式來探討這個話題,站在中國、大眾的角度出發,深入分析實驗室空調送風系統、實驗室排風系統以及它們之間的聯動控制。

1. 實驗室空調送風系統

實驗室空調送風系統是實驗室中至關重要的一部分,它的功能就像是給實驗室吹風的“大風扇”。這個系統通過送風管道將清潔的空氣送入實驗室內,保證實驗室內部的空氣質量。想象一下,如果送風系統出了問題,實驗室里就會變得“熱鬧非凡”,不僅實驗人員會感到悶熱,實驗室內的儀器設備也可能因此受損。

2. 實驗室排風系統

相對于送風系統,“排風系統”就像實驗室的“排風扇”。它的作用是排出實驗室內的廢氣和污染物,保持空氣清新。如果排風系統失靈,實驗室就會變成“臭氣熏天”的地方,不僅會影響實驗結果,還可能對實驗人員的健康造成威脅。

3. 送風排風系統聯動控制

送風排風系統的聯動控制是指這兩個系統之間的智能協作。當實驗室內溫度過高或者污染物超標時,送風系統和排風系統需要“通話”協商,采取合適的措施。這就好比兩個“好朋友”之間的默契配合,互相協助,共同維護著實驗室的舒適和安全環境。

通過合理的聯動控制,送風排風系統能夠更有效地調節實驗室內的溫度和空氣質量,提高實驗效率,保障實驗安全。這就好比團隊合作,各司其職,共同創造更好的工作環境。

在實驗室工程中,送風排風系統的聯動控制不僅僅是簡單的技術操作,更是一種智能化、人性化的設計理念,體現了對實驗人員健康和實驗結果準確性的關注。讓我們共同關注這一細節,為實驗室的發展貢獻自己的一份力量。

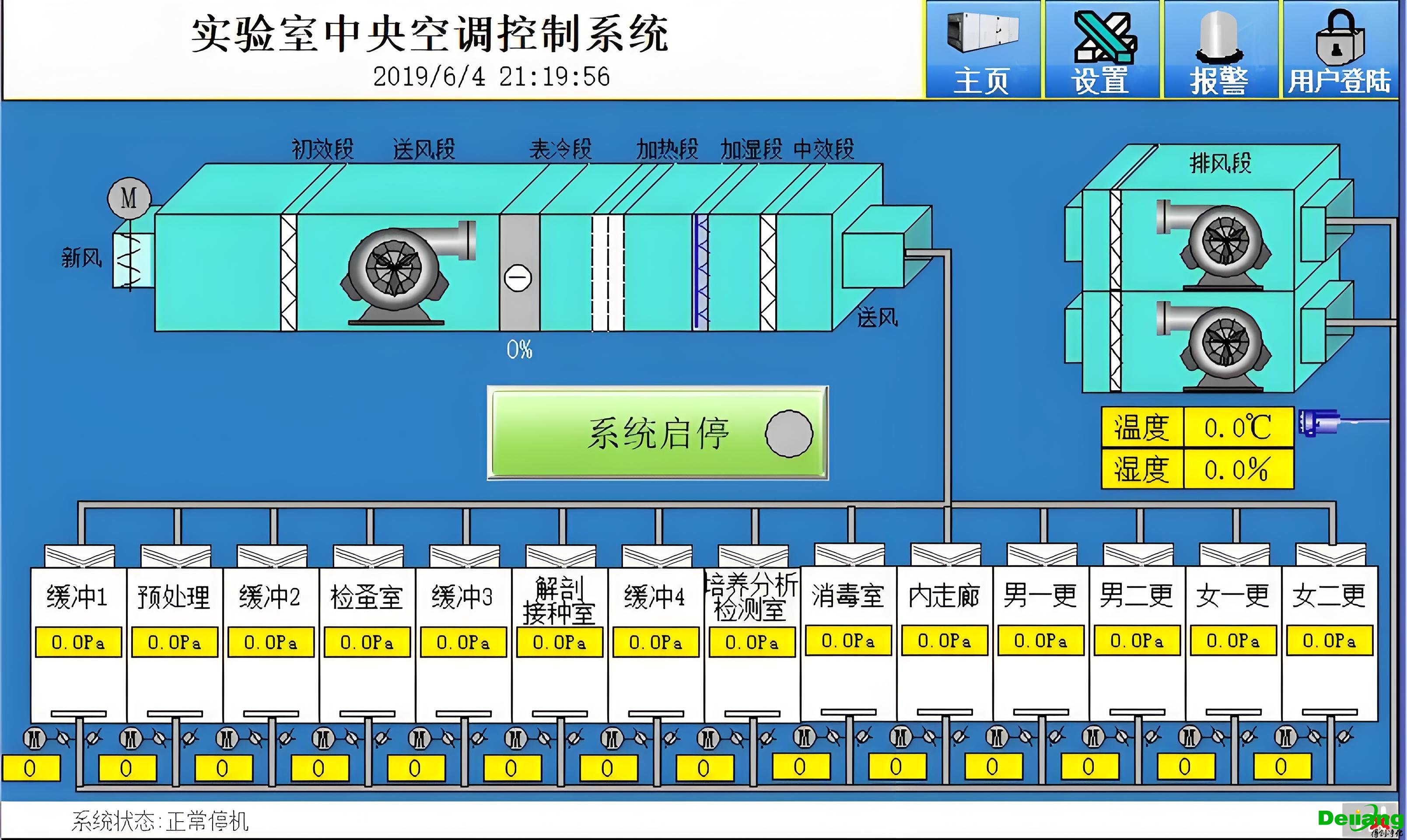

實驗室空調系統

五、實驗室純水系統

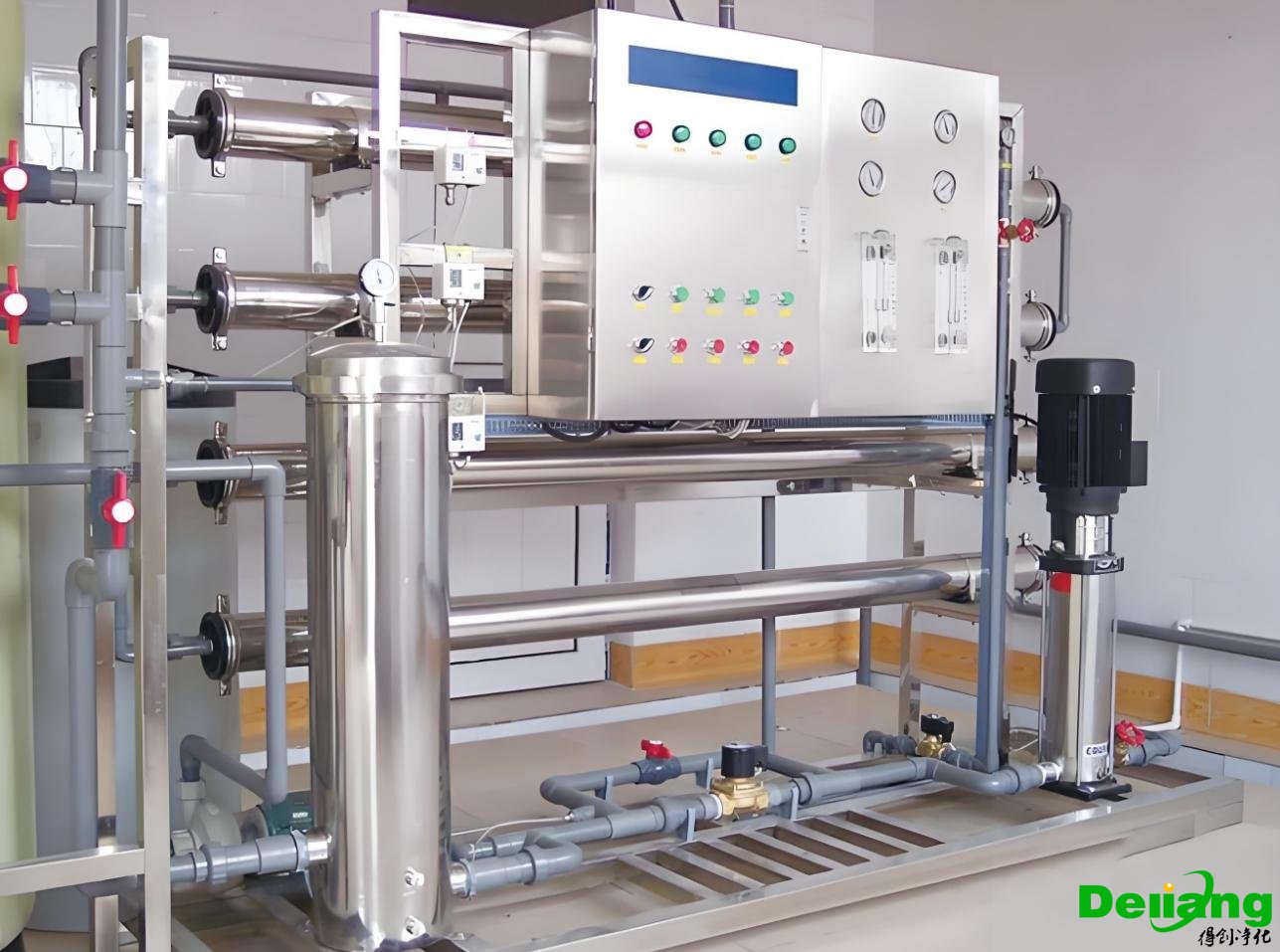

純水設備安裝步驟

1. 設備檢查

在安裝純水設備之前,首先要對設備進行檢查,確保設備完好無損、配件齊全。檢查設備外觀是否有破損、變形等問題,同時核對設備型號和規格是否符合要求。

2. 安裝位置選擇

選擇一個合適的安裝位置對于純水設備的運行至關重要。安裝位置應遠離陽光直射、潮濕、高溫和污染源,同時方便水源接入和設備維護。在安裝位置附近應預留足夠的空間,以便設備的安裝和維修。

3. 水源接入

將純水設備連接到水源,如自來水管道。在連接過程中,要確保水管連接牢固、不漏水,并遵循正確的連接方法。同時,要安裝合適的過濾器,以去除水源中的雜質和異味。

4. 設備固定

將純水設備固定在安裝位置上,確保設備穩定、不晃動。固定方式可采用螺絲固定、膨脹螺絲固定等方式,具體根據設備類型和安裝位置而定。

5. 電源接入

將純水設備接入電源,確保設備有足夠的電力供應。在接入電源時,要注意電源線的長度和插頭類型,確保電源線不會過緊或過松,插頭與插座匹配。

6. 設備調試

在完成設備安裝后,要進行設備調試,確保設備正常運行。調試過程中要檢查設備的各個功能是否正常,如制水、沖洗、排水等。如有問題,應及時進行調整和維修。



純水設備安裝注意事項

1. 設備安裝應由專業人員進行,確保安裝質量和安全性。

2. 在安裝過程中,要遵循設備說明書和安裝指南的要求,確保安裝步驟正確、無誤。

3. 安裝位置應遠離陽光直射、潮濕、高溫和污染源,以保證設備的正常運行和使用壽命。

4. 在連接水源和電源時,要確保連接牢固、不漏水、不漏電,遵循正確的連接方法。

5. 在安裝過程中,要注意保護設備表面,避免劃傷或碰撞。

6. 安裝完成后,要進行設備調試和運行測試,確保設備正常運行、無故障。

7. 定期對純水設備進行維護和保養,清洗過濾器、更換濾芯等,以保證設備的長期穩定運行和水質安全。

實驗室純水



六、實驗室污水處理設備安裝


1、確定設備的安裝位置,一般應選擇通風、明亮、干燥、平整的地方,同時要考慮到設備的安全和操作的便利性。

2、檢查設備的各個部件是否完好無損,特別是電氣元件和管道連接處是否緊固。

3、根據設備的安裝圖紙和說明書,進行設備的組裝和安裝。一般來說,設備的組裝和安裝應按照從上到下、從左到右的順序進行,確保安裝的順序正確。

4、連接設備的電源和管道。在連接電源時,應按照設備的電氣圖紙進行接線,確保電源穩定、接地可靠。在連接管道時,應注意管道的連接方式和密封性,確保管道連接處無泄漏。

5、安裝設備的控制系統和監測系統。控制系統一般包括電器控制柜、PLC控制器等,監測系統一般包括流量計、壓力計、液位計等。

6、對設備進行功能測試和調試,確保設備能夠正常運行。測試和調試過程中,應注意安全,避免對人和設備造成傷害。

7、在設備正式投入使用之前,應進行培訓和演練,確保操作人員熟練掌握設備的操作方法和安全注意事項。


七、實驗室消防設備安裝


施工準備

1.根據現場情況對施工圖進行復核,核對各管道的坐標,標高是否有交叉或排列位置不當的現象。

2.檢查預埋和預留洞是否準確。

3.檢查管道、管件、閥門、設備及組件是否符合設計要求和質量標準。

干管安裝

1.管道材料及連接:自動噴水滅火系統的管道,DN<100 時,采用熱鍍鋅鋼管;DN≥100 時,采用熱鍍鋅無縫鋼管。DN100 以下采用絲扣連接, DN100 及以上采用溝槽式連接,中壓細水霧滅火系統采用不銹鋼管焊接安裝。無論何種連接方式,均不得減少管道的流通面積。

螺紋連接的要求:管道應采用機械切割,切割面不得有飛邊,毛刺。加工的管子螺紋

封面應完整、光滑,不得有缺絲或斷絲,尺寸偏差應符合標準要求。當管道變徑時,應采用異徑焊頭;在管道變徑處不得采用補芯。如必須采用補芯時,三通上可用1 個,

四通上不應超過2 個,大于DN50 的管道不得采用補芯。螺紋連接的密封填料應均勻附著在管道的螺紋面上,擰緊螺紋時,不得將填料擠入管內。如果填料采用麻絲時,應

在附著在螺紋面加麻絲上涂抹白鉛油,管道連接后清除麻頭,并在接頭處涂防銹漆。

溝槽式連接的要求:

① 用切割機將鋼管按所需長度切割,切口應平整無毛刺。

② 將需加工溝槽的鋼管架設在滾槽機和滾槽尾架上。

③ 在鋼管上放置水平儀,用水平儀量測,使鋼管處于水平位置。

④ 將鋼管端面與滾槽機正面緊貼,使鋼管中軸線與滾槽機正面垂直。

⑤ 啟動滾槽機,徐徐壓下千斤頂,使上壓輪均勻滾壓鋼管到預設定溝槽深度為止、停機。

⑥ 用游標卡尺檢查溝槽的深度和寬度,確認符合要求。

⑦千斤頂卸荷,取出鋼管。

2.管道穿過建筑物時的變形縫時,應設置柔性短管。穿過墻體或樓板時應加設套管。

管道支、吊架的安裝

1.管道支、吊架的最大允許間距主要是由所承受垂直方向載荷來決定,它應滿足強度條件和剛度條件。最大間距見表5-8。

2.支、吊架的受力部件,如橫梁、吊桿、螺栓等應符合設計要求和國家規定。

3.支、吊架的安裝位置,不應妨礙噴頭的噴水效果。支、吊架與噴頭之間的距離不宜小于300mm;與末端噴頭之間距離不宜大于750mm。

4.支、吊架應使管道中心離墻的距離符合設計要求,管道表面離墻或柱子表面的凈距不應小于60mm。大口徑的閥門應設專門支、吊架,不得以管道承重。

5.配水管上每一直管段、相鄰兩噴頭之間的管段上設置的吊架均不宜少于一個;當噴頭之間距離小于1.8m 時,可隔段設置吊架,但吊架的間距不宜大于3.6m。

6.當管子的公稱直徑等于或大于50mm 時,每段配水干管或配水管設置防晃支架不應少于一個;當管道改變方向時,應增設防晃支架。

7.豎直安裝的配水干管應在其始端和終端設防晃支架或采用管卡固定,其安裝位置距地面或樓面的距離宜為1.5-1.8m。

報警閥的安裝

1.報警閥的安裝應具備以下條件:

(1)報警閥的銘牌、規格、型號應符合設計圖紙要求。

(2)報警閥組合體配件完好齊全;閥瓣啟用靈活,密封性好;閥體內清潔無異物堵塞。

(3)系統的主要管網已安裝完畢。

2.報警閥應安裝在明顯而便于操作的地點,距地面高度一般為1m 左右,兩側距墻不小于0.5m,下面不小于距墻1.2m。安裝報警閥的室內地面應采取排水措施。

立管的安裝

1.立管暗裝在豎井內時,在管井內預埋鐵件上安裝卡件固定,立管底部的支、吊架要牢固,防止立管下墜。

2.立管明裝時,每層樓板要預留洞,立管可隨結構穿入,減少立管接口。

分層干管及支管的安裝

1.管道的分支預留口在吊裝前應先預制好,所有預留口均加好臨時堵。

2.需要鍍鋅加工的管道在其他管道未安裝前試裝、試壓、拆除、鍍鋅后再安裝。

3.管道安裝與其他管道要協調好標高。

4.管道變徑時不得采用補芯。

5.向上噴的噴頭有條件的可與分支干管順序安裝好。其他管道安裝完后不易操作的位置也應先安裝好向上噴的噴頭。

6.噴頭分支水流指示器后不得連接其他用水設施,每路分支均應設置測壓裝置。

7.管道坡度。

自動噴水滅火系統中的管道,為了測試,維護和檢修的方便,須及時排空管道中的水,因此在安裝中,管道應有坡度。配水支管坡度不小于4‰,配水管和水平管不小于2‰。

噴頭支管安裝

1.根據噴頭的安裝位置,將噴頭支管做到噴頭的安裝位置,用絲堵代替噴頭擰在支管末端上。

2.根據噴頭濺水盤安裝要求,對管道甩口高度進行復核。要求在安裝完后,濺水盤高度應符合下列規定:

(1)噴頭安裝時,應按設計規范要求確保濺水盤與吊頂、門、窗、洞口和墻面的距離。

當濺水盤高于附近梁底、通風管道腹面或短墻、隔墻頂時,噴頭與這些障礙物的距離及安裝方向應符合表6-9 所示。

噴頭與墻的水平距離和垂直距離應符合表6-10 所示。

(2)當梁的高度使噴頭高于梁底的最大距離不能滿足上述規定的距離,應以此梁作為邊墻對待;如果梁與梁之間的中心間距小于8m 時,可用交錯布置噴頭方法解決。

(3)當通風管道寬度大于2m 時,噴頭應安裝在其腹面以下。

(4)斜面下的噴頭安裝,其濺水盤必須平行于斜面,在斜面下的噴頭間距要以水平投影的間距計算,并不得大于4m。

(5)一般噴頭間距不應小于2m,以避免一個噴頭噴出的水流淋濕另一個噴頭,影響它的動作靈敏度,除非二者之間有一擋水作用的構件。如果噴頭一定要小于2m 時,可在兩噴頭之間安裝專用的擋水板。擋水板的寬為200mm,高150mm,最好是金屬板,擋水板的頂端應延伸至濺水盤上方大約50-75mm 的地方。

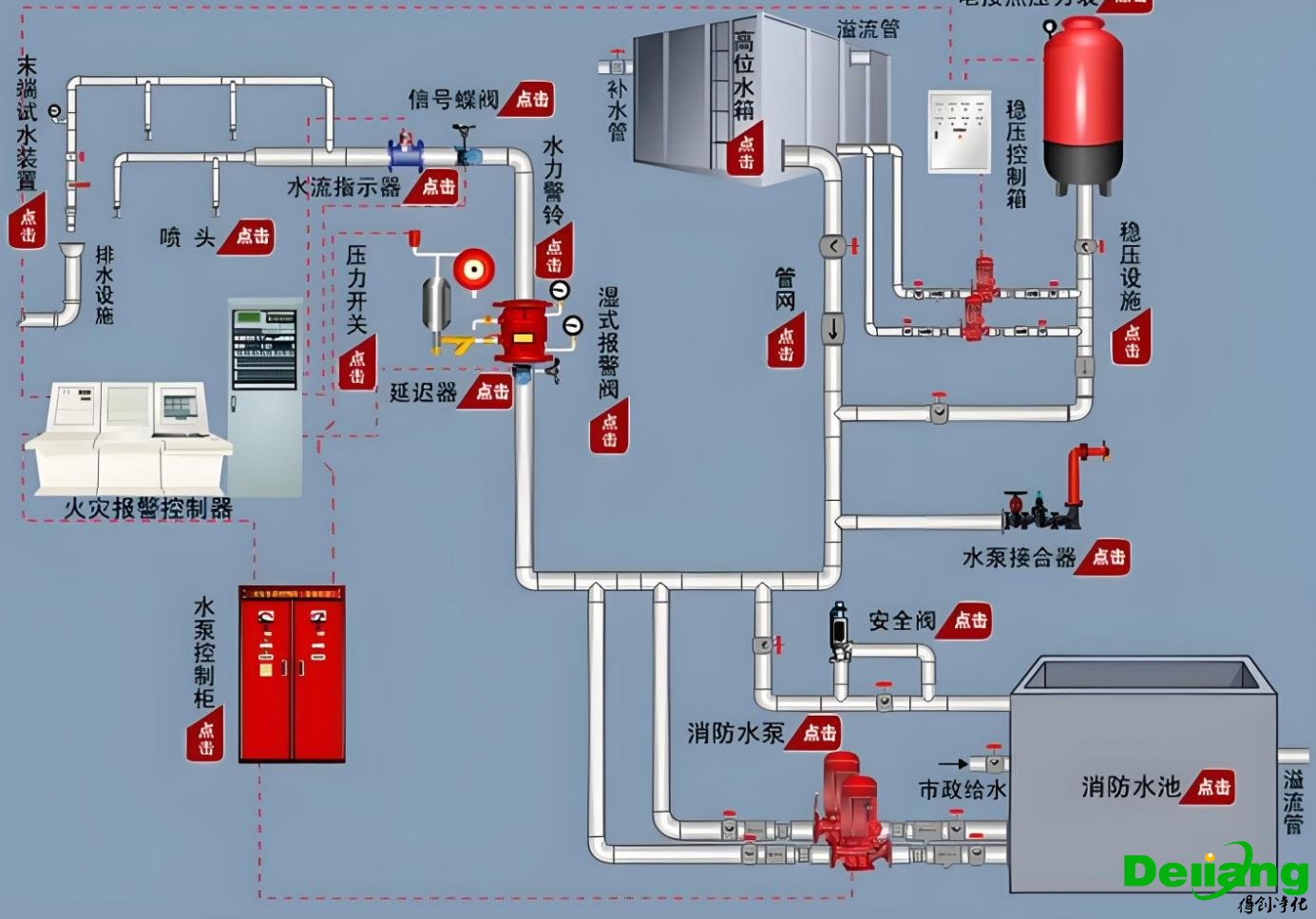

消防水系統


坤靈得創(武漢)科技有限公司

本公司專業從事化學實驗室裝修工程領域的設計、研發、生產及安裝;主要包含實驗室整體規劃、實驗室裝修設計、實驗室裝修工程,實驗室家具生產,實驗室通風系統、水電工程、潔凈工程等相關各類系統工程的建設。

擁有建筑工程資質:
裝修裝飾工程專業承包二級;建筑機電安裝工程專業承包二級;環保工程
專業承包二級;
電子智能化專業承包二級;消防工程專業承包二級;

電話:027-82289886,18186671616

地址:武漢市江岸區越秀君匯興泊B1棟1710室

留言板:留下您的聯系方式!


留言板:留下您的聯系方式

如果您對我們的產品感興趣并想了解更多詳細信息,請在此處留言,我們會盡快回復您。
